Με 5,7GW αιολικών έκλεισε το 2025- Πόσα MW έχουν εγκριθεί και αναμένεται να συνδεθούν;

Με νέες επενδύσεις πάνω από 420 εκατ.ευρώ, ο κλάδος έδειξε ανθεκτικότητα και ιστορικά υψηλά επίπεδα διείσδυσης στο δίκτυο.
Με 5,7GW αιολικών έκλεισε το 2025- Πόσα MW έχουν εγκριθεί και αναμένεται να συνδεθούν;

Το 2025 έκλεισε με θετικό αποτύπωμα για τον κλάδο των αιολικών όπως αποδεικνύει η έρευνα της Ελληνικής Επιστημονικής Ένωσης Αιολικής Ενέργειας (ΕΛΕΤΑΕΝ), με σχεδόν 5,7 GW να είναι ήδη συνδεδεμένα στο δίκτυο. Η ισχύς αυτή επιτεύχθηκε με τις 76 νέες ανεμογεννήτριες ισχύος 340 MW που προστέθηκαν στο ελληνικό δυναμικό, με επενδύσεις πάνω από 420 εκατ. ευρώ. Αναφορικά με τις επενδύσεις, η ΤΕΡΝΑ Ενεργειακή παραμένει πρώτη με το 18,2% των επενδύσεων και 1.034 MW μέχρι σήμερα, ακολουθούμενη από τη ΜORE (774 MW -13,6%),  την Iberdrola Rokas (409 MW- 7,2%),  την Principia (368 MW-6,5%) και τη ΔΕΗ Ανανεώσιμες (319 MW-5,6%).

.

Η γεωγραφική διασπορά των Αιολικών

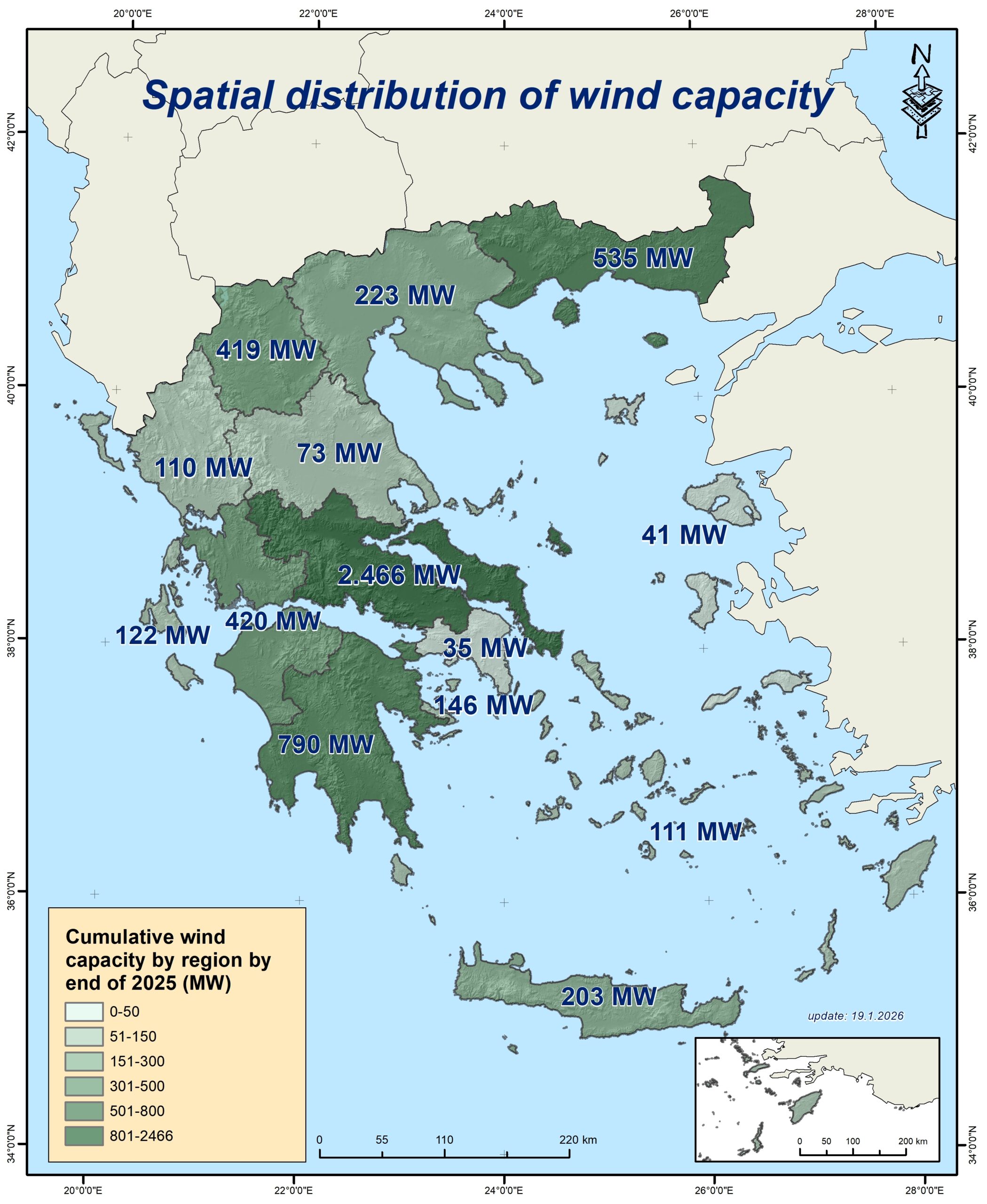

Ενδιαφέρον παρουσιάζει και η γεωγραφική διασπορά των εγκαταστάσεων αιολικών πάρκων. Η Στερεά Ελλάδα διαθέτει ακόμα τη «μερίδα του λέοντος» συγκεντρώνοντας το 43,3% των πάρκων που μεταφράζεται σε 2.466 MW. Έπεται η Πελοπόννησος με 790 ΜW (13,9%) και η Ανατολική Μακεδονία – Θράκη όπου βρίσκονται 535 MW (9,4%). Η χαμηλότερη ισχύς της ηπειρωτικής Ελλάδας παρατηρείται-όπως είναι λογικό- στην Αττική η οποία φιλοξενεί μόλις 35 MW και έπειτα η Θεσσαλία με 73 MW.

kkk
ΠΗΓΗ: ΕΛΕΤΑΕΝ

Τι αναμένουμε το επόμενο διάστημα;

Όπως αναφέρει η ΕΛΕΤΑΕΝ, την περίοδο 2018-2022 από τους διαγωνισμούς της ΡΑΕ είχαν προκύψει εγκεκριμένα έργα ύψους 1.592 MW τα οποία είχαν κριθεί ώριμα και σήμερα θα έπρεπε να βρίσκονται σε πλήρη λειτουργία. Ωστόσο μέχρι και το τέλος του 2025 μόλις το 53,5% αυτών είχαν συνδεθεί στο δίκτυο (852,4 MW) λόγω γραφειοκρατικών εμποδίων και καθυστερήσεων. Αναμένονται λοιπόν άλλα 740 MW τα οποία έχουν εγκριθεί και αναμένουμε να τεθούν σε λειτουργία το επόμενο διάστημα.

Η ΕΛΕΤΑΕΝ αναφέρει χαρακτηριστικά για το κόστος της μη έγκαιρης υλοποίησης των έργων: «Η τιμή αποζημίωσης των αιολικών πάρκων που έχουν επιλεγεί σε διαγωνισμούς και δεν έχουν υλοποιηθεί ακόμα είναι πολύ μικρότερη από το κόστος παραγωγής από φυσικό αέριο ή λιγνίτη. Τα αιολικά αυτά έργα, συνολικής ισχύος πάνω 740 MW, εάν είχαν ολοκληρωθεί έγκαιρα, θα πρόσφεραν περισσότερη φθηνή ενέργεια και μόνιμη ανακούφιση στους Έλληνες καταναλωτές και την εθνική οικονομία».

Οι «χρυσές» ώρες των ΑΠΕ για το 2025

Στις 28 Απριλίου 2025 σημειώθηκε η μεγαλύτερη διείσδυση αιολικών φτάνοντας το 97,2% ανάμεσα στις 4 και στις 5 τα ξημερώματα. Συνολικά 616 ώρες μέσα στη χρονιά η συνεισφορά της αιολικής ενέργειας ήταν πάνω από 50%, ενώ αντίστοιχα για τα φωτοβολταϊκά 3.335 ώρες. Τέλος, για 212 ώρες την χρονιά που πέρασε, η συνολική ωριαία διείσδυση των αιολικών και φωτοβολταϊκών έφθασε ή ξεπέρασε το 100% της ζήτησης. Η ΕΛΕΤΑΕΝ σημειώνει ότι «το Εθνικό Διασυνδεδεμένο Σύστημα της χώρας ανταποκρίθηκε χωρίς πρόβλημα στις μεγάλες αυτές διεισδύσεις».
